1. Struktura
blica. 2
2. Grupa
procesa planiranja. 2
3. Strukturiranje
posla. 4
3.1 WBS –
struktura raspodijeljenog posla. 4
3.1.1 Značajke
WBS-a. 4
3.1.2 Izrada
WBS-a. 5
4. Procjena
trajanja, resursa i troškova. 5
4.1 Trajanje
naspram napora. 5
4.2 Određivanje
resursa. 7
4.3 Matrica
odgovornosti 7
5. Upravljanje
vremenskim rasporedom projekta. 8
5.1 Određivanje
aktivnosti projekta. 8
5.1.1 Određivanje
redoslijeda aktivnosti 8
5.1.2 Tipovi
zavisnosti aktivnosti projekta. 8
5.1.3 Međuzavisnost
aktivnosti/zadataka. 8
5.1.4 Kontrolne
točke projekta. 9
6. Izrada i
analiza vremenskog rasporeda. 9
6.1 Izrada
vremenskog rasporeda. 9
6.1.1 Analiza
mrežnog dijagrama. 9
6.1.2 Određivanje
kritičnog puta. 11
6.1.3 Klizanje
aktivnosti 12
6.1.4 Analiza
vremenske rezerve. 12
6.1.5 Analiza
aktivnosti nekritičnog puta. 12
6.1.6 Sažimanje
vremenskog rasporeda. 14
6.1.7 Analiza
različitih scenarija. 15
6.1.8 Uravnoteženje
resursa. 15
6.1.9 Rezultati
vremenskog planiranja. 16
7. Izvršavanje
projekta. 16
7.1 Grupa
procesa izvršavanja. 16
7.2 Procesi
izvršavanja. 17
7.2.1 Značajke
procesa izvršavanja projekta. 18
7.2.2 Upravljanje
radnim opterećenjem.. 18
7.2.3 Sudjelovanje
tima u upravljanju projektom.. 19
7.2.4 Usklađivanje
osobnosti i zadataka. 19
8. Nadziranje
i kontrola. 20
8.1 Kontrolni
procesi 20
8.1.1 Nadzor
projekta. 21
9. Kontrola
troškova. 22
9.1 Analiza

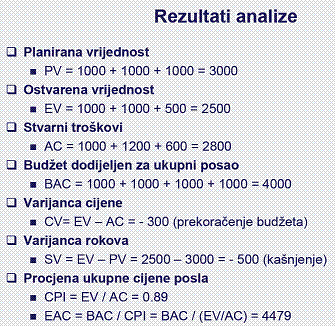

ostvarene vrijednosti 23

Definira i istančava svrhu, planira smjer i akcije za
postizanje cilja i dosega.

Procesi planiranja
se ponavljaju
- Izrada izjave o dosegu (Scope statement)
- Planiranje dosega - početno
određivanje dosega i područja projekta
- opis (samo) potrebnog posla za
postizanje ciljeva projekta
- uspostava zajedničke vizije dionika
- postavljanje osnovice za donošenje
budućih odluka
- izjava može, pod određenim uvjetima,
biti promijenjena
- Formiranje projektnog tima
- Okupljanje ljudi potrebnih za rad na
projektu
- u nekim organizacijama upravitelj tima
bude pridijeljen timu
- u drugim, upravitelj može birati
suradnike
- Strukturiranje posla
WBS - organiziran skup poslova koje treba obaviti za isporuku
komponenti potrebnih za ispunjenje ciljeva projekta
- Početna procjena rizika (Initial Risk Assessment)
- rizik –uočena prijetnja (ili prilika)
uspješnom okončanju projekta
- određuju se rizici visoke razine, koji
bi mogli utjecati na izvodivost, resurse ili zahtjeve
- može usmjeriti projekt različitom
rješenju
- Izrada mrežnog dijagrama (Project
Network Diagram – PND)
- mrežni dijagram ilustrira tok
aktivnosti i/ili fazu projekta
- vremenska rezerva (float, slack) – vrijeme mogućeg kašnjenja
ostalih putanji koje nema utjecaja na rok projekta
- Izrada procjena (Completing Estimates)
- procjena vremena i troškova za
pojedine aktivnosti
- procjenom vremena u PND dobije se
očekivani rok projekta
- procjenom troškova izračuna se
potrebni budžet
- sve procjene trebale bi uključivati:
moguće odstupanje s obzirom na pouzdanost procjene
pretpostavku na kojoj se zasniva procjena
vrijeme valjanosti procjene

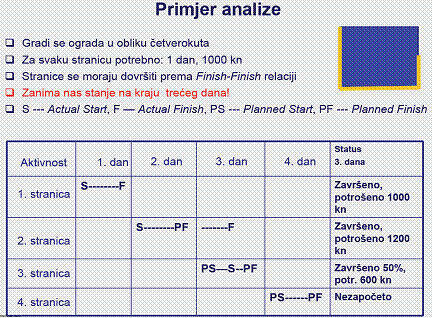

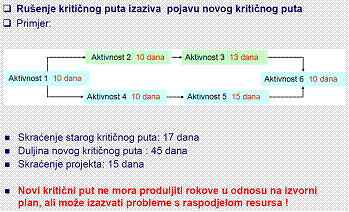

- Određivanje kritičnog puta (Critical Path)
kašnjenje bilo koje
aktivnosti u tom slijedu uzrokuje kašnjenje čitavog projekta
- Kreiranje budžeta projekta
- izrada troškovnika projekta
- projekcija trošenja
- specifikacija izdataka (osoblje,
prostor, oprema, ...)
- definiranje vremena u kojem
financiranje ključno za nastavak projekta
- Dovršetak procjene rizika (Completing Risk
Assessment)
- Planiranje razrješenja rizika (Risk Response
Planning)
- analiza utjecaja
- moguće reakcije na rizi
- određivanje "vlasnika
rizika" koji će pratiti tijek događaja
- Izrada plana upravljanja kvalitetom
(Quality Management Plan)
- usklađivanje projekta s politikom
kvalitete koju provodi organizacija (npr. ISO 9000, Six Sigma)
- definira kako postići očekivanu kvalitetu
i zadovoljiti program osiguranja kvalitete (quality assurance)
- smjernice za kontrolu kvalitete
- Izrada plana upravljanja promjenama
(Change Control Plan)
- doseg se ne bi smio mijenjati, osim
kad je nužno
- upravitelj projekta i tim kreiraju
plan koji određuje uvjete promjene dosega i proceduru usvajanja promjena
- na većim projektima upravitelj
surađuje s posebnim tijelom
- Odbor za upravljanje promjenama
(ChangeControlBoard–CCB)
- Izrada organizacijskog plana
(Organizational Plan)
- određuje tko što radi
- dokumentira uloge i odgovornosti
dionika, uključujući tim, sponzora, upravitelja projekta, funkcijske
upravitelje te dobavljače
- Izrada plana komunikacije
(Communications Plan)
- određuje kome su informacije
namijenjene, u kojem obliku te na koji način će biti isporučene
- Dovršetak plana projekta (Completing the
Project Plan)
- izrada formalnog dokumenta koji vodi
izvršenje i nadzor
- plan potvrđuje više rukovodstvo ili
upravljački odbor projekta
- glavna svrha dokumenta je stvaranje
osnovice (baseline)
- Formalno pokretanje projekta
(Officially Launching the Project)
- nakon što se postigne suglasnost
(upravitelj, tim, rukovodstvo, korisnik) projekt može službeno započeti
- WBS (Work break down structure)
- organiziran skup poslova koje
treba obaviti za isporuku komponenti potrebnih za ispunjenje ciljeva
projekta
- podjela glavnih rezultata projekta i
projektnog posla na manje komponente kojima je lakše upravljati
- aktivnost – komad posla
- zadatak – manja jedinica
- WP (Work package) – radni paket, paket
posla
- osnovna jedinica posla unutar
projekta
- Isporuka ili komponenta projektnog
posla na najnižoj razini WBS-a
- potpuni opis kako zadaci čine
aktivnost te tko, što, kada, kako radi
- uključuje kontrolne točke potrebne da
se završi isporuka radnoga paketa ili komponenta posla
- omogućava pouzdanu procjenu vremena i
troškova
Dekompozicija posla
- razrada hijerarhije aktivnosti, zadataka i radnih paketa
Potrebna je
ravnoteža pri raspodjeli poslova na manje jedinice!
- Manje jedinice posla – bolje planiranje, upravljanje i
nadzor
- Pretjerana dekompozicija – neučinkovito upravljanje, neučinkovito
iskorištenje resursa, smanjena efikasnost izvršavanja posla
Tipovi WBS-a:
- Orijentirani
prema proizvodu
- Orijentirani
prema procesu
- WBS
treba
- uključiti
sve aktivnosti koje troše resurse i vrijeme
- sadržavati
dovoljnu razinu detalja kako bi omogućio (kasnije)
- određivanje
vremena potrebnog za pojedinu aktivnost
- određivanje
resursa potrebnih za pojedinu aktivnost
- WBS
nije
- organizacijski
dijagram
- ne
prikazuje uloge pojedinih sudionika projekta
- vremenski
raspored
- ne
prikazuje početak i završetak aktivnosti
- dijagram
toka
- ne
prikazuje zavisnosti između različitih aktivnosti
- Ako
se ne može procijeniti vrijeme ili resursi potrebni za dovršenje pojedine
jedinice posla, treba je podijeliti na manje jedinice!
- Pristup
s vrha prema dolje (top-down approach)
- započinje
na razini cilja i napreduje dok posao ne bude razrađen na zadovoljavajući
način
- temeljem
razrade treba moći provesti procjenu vremena, resursa i troškova na
razini aktivnosti a zatim ih agregirati prema gore
- zatim
se provodi usljeđivanje (sequencing), uvođenjem paralela
- podvarijante:
timski i podtimski
- Pristup
s dna prema gore (bottom-up approach)
- tim
zajednički usaglašava prvu razinu aktivnosti
- zatim
se dijeli u grupe od kojih svaka radi listu podaktivnosti za preuzetu
aktivnost prve razine
- grupe
vraćaju svoje rezultate na integraciju WBS-a
- nedostatak:
moguće ispuštanje nekih aktivnosti, pretjerana razina detalja
6 glavnih kriterija za provjeru pojedinačnih aktivnosti:
1.
Mjerljivi status
2.
Jasno definirani događaji početka
i završetka
3.
Određen je rezultat aktivnosti
(deliverable)
4.
Procjena troška/vremena aktivnosti
5.
Prihvatljivo trajanje aktivnosti
6.
Nezavisnost dodjele posla
započeti posao treba moći nastaviti bez prekida ili potrebe za dodatnim
ulazima
- Trajanje
(duration) – protok vremena izražen radnim danima (bez vikenda,
praznika i drugih neradnih dana)
- Napor
(effort), radni sati (labor units) – stvarno potrebno vrijeme za
obavljanje aktivnosti
- Na
procjenu utječe veliki broj faktora
zahtjevi na resurse – produktivnost, raspoloživost resursa
- Trajanje
odgovara naporu samo u idealnom slučaju !
- Realna
usredotočenost na iskorištenje radnog vremena je 66-75 %
- zadatak
koji zahtijeva 10h obavit će se za 13h i 20m
- Često
tome treba pribrojiti neplanirane prekide, statistički 33%
- uz
pretpostavljenu usredotočenost 75%, 10h posla postaje 20h
Postupci procjene trajanja pojedinih aktivnosti
1.
Procjena analogijom
2.
Procjena eksperta
3.
Tehnika Delphi
4.
Parametarska procjena
5.
Procjena tri točke - PERT metoda
Procjena analogijom
- analogija
sa sličnim aktivnostima prethodnih projekata
- primjenjuje
se kad nema dovoljno informacija za određivanja trajanja aktivnosti, rane
faze projekta
- oslanja
se na povijesne podatke2
Procjena eksperta
- uključivanje
stručnjaka kompetentnih za pojedine tehnologije
- može
biti vanjski konzultant
- obavezno
koristiti gdje je moguće
Delphi – varijanta procjene članova tima
- Nadomjestak
za stručnu pomoć sa strane
- Timski
rad
- prvi
prolaz – članovi zasebno procjenjuju napor
- članovi
s rubnim procjenama argumentiraju procjenu
- procjena
se ponavlja još dva puta uz među argumentaciju
- usvaja
se prosječna procjena
Procjena tri točke - PERT metoda (Program Evaluation and
Review Technique)
- Procjena
najvjerojatnijeg trajanja (M)
- na
temelju pridijeljenih resursa, njihove produktivnosti, realnih
očekivanja, raspoloživosti, zavisnosti o drugim sudionicima projekta i
eventualnim prekidima
- Optimistična
procjena (O)
- osniva
se na scenariju najboljeg slučaja onoga što je opisano u procjeni
najvjerojatnijeg trajanja, najkraće trajanje
- Pesimistična
procjena (P)
- osniva
se na scenariju najgoreg slučaja onoga što je opisano u procjeni
najvjerojatnijeg trajanja, najdulje trajanje
Ukupna procjena: srednja vrijednost navedenih
E = (O+4M+P)/6
PERT metoda se koristi ako postoji veliki stupanj
nesigurnosti u procjenama trajanja pojedinih aktivnosti
Resursi:
ljudski, tehnički, materijalni, prostorni, financijski
- Treba
analizirati i definirati:
- potrebnu
količinu resursa
- raspoloživost
resursa
Za svaku pojedinu identificiranu aktivnost treba odrediti
resurse
Ljudski resursi su odgovorni za izvršavanje pojedinih
aktivnosti

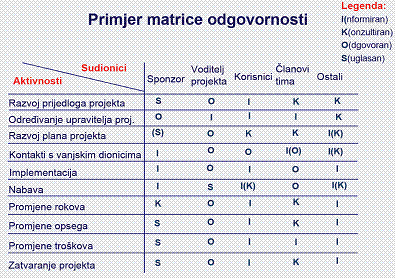

Responsibility Assignment Matrix (RAM)
- Definira
se odgovornost ljudskih resursa za izvršavanje pojedinih aktivnosti, tj.
odgovornost ljudskih resursa za svaki pojedini rezultat unutar projekta
- Redovi
matrice - aktivnosti definirane unutar WBS-a
- Stupci
matrice - sudionici projekta, ljudski resursi
Odgovornosti se dodjeljuju na temelju
- znanja,
vještina, informacija
- koje
posjeduju određeni sudionici projekta
Svrha matrice odgovornosti
- Identifikacija
i podjela odgovornosti
- Lakše
postizanje dogovora
- Razumijevanje
svojih i tuđih odgovornosti (postojanje informacija)
- Uključenost
svih sudionika (razmjena informacija)
Voditelj tima odgovoran je za sve
aktivnosti!

Definiranje aktivnosti, usljeđivanje aktivnosti, određivanje
trajanja aktivnosti, razvoj vremenskog rasporeda, kontrola vremenskog rasporeda.
Ulazi
- WBS
- Izjava
o dosegu
- Povijesni
podaci
- Ograničenja
- Pretpostavke
- Stručna
prosudba
Usljeđivanje aktivnosti (Activity sequencing)
- Kreiranje
mrežnog dijagrama (Network diagram) –prikazuje slijed projektnih aktivnosti
od početka do kraja projekta i njihove međuovisnosti
Metoda određivanja prethodnika - Precedence Diagram
Method (PDM), Polaris Missile Program, 50ih, varijante:
- Activity-on-the-Arrow(AOA),
izvorna
- Activity-on-the-Node(AON),
na slici
- Obavezne
zavisnosti (mandatory dependencies), “hard logic”
Inherentne prirodi posla (npr. prvo se grade temelji, a zatim
zidovi)
- Diskrecijske
zavisnosti (discretionary dependencies), “soft logic”
Poželjni redoslijed radi bolje organizacije posla
- Vanjske
zavisnosti (external dependencies)
Odnosi između
aktivnosti unutar projekta i aktivnosti izvan projekta
Primjer: isporuka opreme, rezultati drugog projekta, zakon
- Kalendarska
ograničenja (date constraints)
preciziraju rokove -"najranije" (no earlier than),
najkasnije (no later than), na određeni dan (on this date)
- Kontrolne
točke projekta (milestones)
događaji o kojima također zavise aktivnosti (pogledati nastavak)
- Završetak
- Početak (Finish-to-Start) - početak trenutne ovisi o završetku
prethodne aktivnosti
- Početak
- Početak (Start-to-Start) – početak trenutne ovisi o početku
prethodne aktivnosti
- Završetak
-Završetak (Finish-to-Finish) – završetak trenutne ovisi o završetku
prethodne aktivnosti
- Početak
- Završetak (Start-to-Finish) – završetak trenutne ovisi o početku
prethodne aktivnosti
Kontrolne točke projekta, prekretnice, miljokazi
(milestones)
- ključni
događaj ili krajnji rok odnosno cilj koji treba postići
- događaj
ili rezultat neke aktivnosti koji ukazuje na to je li projekt u skladu sa
zadanim rokovima ili odstupa (kasni, žuri)
- definira
se KAD nastupa prekretnica i ŠTO se pri tome analizira
- nema
definirano trajanje, tj. trajanje = 0
- pomak
ključnog događaja izaziva vremenski preraspored
- Iterativni
proces određivanja rokova (aktivnosti, a posljedično projekta)
- Određuje
se planirani datum početka i datum završetka aktivnosti
- Temelji
se na procjeni trajanja aktivnosti i procjeni resursa
- Neki
rokovi podložni promjenama (napretkom projekta, promjenama plana,
realiziranim rizicima i sl.)
Tehnike:
1.
Analiza mrežnog dijagrama
aktivnosti projekta
2.
Metoda kritičnog puta
3.
Sažimanje vremenskog rasporeda
4.
Analiza različitih scenarija
5.
Metoda kritičnog lanca (Critical
Chain Method)
6.
Metoda raspodjele resursa
Cilj je postići konvergenciju putova i optimalno trajanje
- analiza
petlji i otvorenih dijelova -podešavanje
- sažimanje
rasporeda
- uravnoteženje
resursa
Analitičke tehnike
- Metoda
kritičnog puta (eng. Critical Path Method, CPM)
CPM se koristi u situacijama gdje su vremena trajanja
aktivnostiizvjesna.
- PERT(eng.
Program Evaluation and ReviewTechnique)
koristi se u situacijama gdje su vremena trajanja aktivnosti neizvjesna

Otvoreni kraj?!

Petlja ?!

Ispravan:

Mrežni dijagram vremenskog rasporeda
Za svaku aktivnost procjenjuje se njezino trajanje

Mrežni put (network path)
- neprekidni
niz međusobno povezanih aktivnosti između početne i završne aktivnosti
projekta, bez višekratnog prolaska po jednog grani
Kritični put (critical path) – kronološki najduži mrežni
put
- određuje
ukupno (kalendarsko) trajanje projekta
- kašnjenja
na tom putu odgađaju završetak projekta
- aktivnosti
na tom putu – kritične aktivnosti (s obzirom na vrijeme)

Određivanje kritičnog puta:
Ispis svih putova te izbor najduljeg.
Kritični put u mrežnom dijagramu:

Ubrzanje ili usporavanje (unutar određenih granica) aktivnosti
koje nisu na kritičnom putu neće izazvati kašnjenje projekta
- slobodno
klizanje (free float)
- kašnjenje
neke aktivnosti koje ne odgađa najraniji početak aktivnosti koje
neposredno slijede tu aktivnost
- slučaj
kad sve prethodne aktivnosti započinju u najranija moguća vremena, a sve
sljedeće započinju u najranija moguća vremena
- ukupno
klizanje (total float)
- ukupno
kašnjenje koje neće odgoditi završetak projekta ili kršiti kalendarska
ograničenja
- razlika
između najranijeg i najkasnijeg završetka neke aktivnosti
- slučaj
kad sve prethodne aktivnosti započinju u najranija moguća vremena, a sve
sljedeće započinju u najkasnija moguća vremena
- kritična
aktivnost –ukupno klizanje = 0, nalazi se na kritičnom putu
neiskorišteno vrijeme (NV) - raspoloživo za klizanje početka
vremenska rezerva (VR) - preostalo vrijeme za klizanje
završetka


- ES
– najranije vrijeme početka
- ES
= 1 za početnu aktivnost
- ES
= MAX (EF prethodnih) + 1
- EF
– najranije vrijeme završetka
- EF
= ES + d –1
- d
–trajanje pojedine aktivnosti
- LF
– najkasnije vrijeme završetka
- LF=
LS za završnu aktivnost kritičnog puta
- LF
= MIN (LS nasljednika) –1
- LS
– najkasnije vrijeme početka
- Slack,
free slack - jedne aktivnosti
- Total
slack - nekog puta



Skraćuje se trajanje projekta bez promjene njegovog opsega
Tehnike:
- Rušenje
(crashing) rokova, rasporeda
- Rušenje
kritičnog puta(crashing th ecritical path)
- Brzo
praćenje (fast tracking)
Rušenje (crashing) rokova, rasporeda
- bolje
rečeno optimizacija neiskorištenog vremena i vremenske
rezerve(lead-lagtimes)
- Kalkuliraju
se troškovi i rokovi kako bi se dobilo maksimalno sažimanje uz minimalni
porast troška projekta
- Ne
rezultira uvijek efikasnim rješenjem
- Povećani
rizici
Modifikacija logičkih veza između slijednih aktivnosti
- Lead
- omogućavanje ubrzanja nasljednika
- pr.
S-S: testiranje aplikacija započinje 5 dana nakon testiranja
- pr.
S-F: stari sustav isključuje se 25 dana nakon početka testiranja
- pr.
F-F: pisanje uputa završava 7 dana nakon završetka testiranja
- Lag
– određuje kašnjenje nasljednika
- pr.
F-S, slijedna mora čekati lag nakon što prethodna završi
- strategija
stvaranja umjetne vremenske rezerve na kritičnom putu
- Rušenje
kritičnog puta – najčešće primjenjivana tehnika
- kad
je rok važniji od troška, a nije dozvoljeno preklapanje aktivnosti
- Skraćenje
trajanja aktivnosti na kritičnom putu
- Planiranje
novih članova tima (prije početka projekta)
- Korištenje
vanjske usluge (outsourcing)
- Prekovremeni
plaćeni rad (smoothing)
- crashpoint
- povećanje
(ljudskih) resursa moguće je do neke mjere nakon čega postane
kontraproduktivno, tj. može produljiti trajanje


- Analiza
mrežnog dijagrama aktivnosti na koji se primjenjuju različiti scenariji
(npr. kasni nabava elementa proizvoda, produljenje i skraćivanje trajanja
pojedinih aktivnosti, vanjski faktori)
- Simulacija
– primjena programskih pomagala
- Analiza
scenarija može se koristiti i za određivanje rokova i za sažimanje
rasporeda
- Uravnoteženje
resursa (resource leveling)
- provjera
iskorištenja (ljudskih) resursa na mrežnom putu
- uvažavajući
vremenski okvir najranijeg početka (ES) i najkasnijeg završetka
aktivnosti (LF)
- Problemi
- preopterećenje
pojedinih resursa (over-allocation) u okviru ES-LF
- fluktuacija
resursa –pretjerana "šetnja" između projekata/aktivnosti
Rješenja
- produljenje
rokova (trajanja) uslijed nedostatka resursa (shifting)
- prekovremeni
plaćeni rad (smoothing)
- rastezanje
aktivnosti (stretching activities)
- nadomještanje
resursa



Grupa procesa
izvršavanja (Executing Process Group) – koordinira ljudske i druge resurse u
svrhu provedbe plana
- Koordinacija osoblja i resursa
- Izvršavanje projektnih aktivnosti
- Integracija projektnih aktivnosti u
skladu s projektnim planom
- Upravljanje opsegom, implementacija
odobrenih promjena

- Omogućavaju
obavljanje poslova
- izvršenjem
plana projekta - upravljanjem odnosa s dobavljačima te upravljanjem
aktivnostima projekta
- Autorizacija
rada na projektu
- postupak
odobrenja posla prema vremenskom rasporedu i okolnostima
- verifikacija
prethodnih aktivnosti
- dozvola
aktivnosti koje slijede
- Traženje
dobavljača (Beginning Vendor Solicitation)
- većina
projekata u nekom trenutku zatreba dobavljače (usluga, proizvoda –opreme,
licenci, ...)
- Odabir
dobavljača (Determing Vendor Source)
- odluka
o dobavljaču
- temeljem
unaprijed definiranih kriterija
- Administriranje
ugovaranja (Administering Contracts)
- sklapanje
ugovora
- uobičajeno
centralizirano
- Provedba
osiguranja kvalitete (Mapping to Quality Assurance)
- upravitelj
i tim provjeravaju jesu li rezultati sukladni planu kvalitete
- Dostavljanje
informacija o projektu
- prema
planu komunikacije (definira odgovornosti pojedinih članova tima vezano
uz komunikaciju unutar projekta)
- Osiguravanje
razvoja tima
- voditelj
brine da vještine i znanje članova odgovaraju obvezama
- dodatnom
podukom, "preklapanjem" članova (shadowing), usavršavanjem na
poslu (on-the-job training)
- Uspostavljanje
operativnih relacija između svih interesnih sudionika neovisno jesu li
uključeni u upravljanje ili ne
- Ovaj
proces troši najviše resursa i vremena unutar projekta, na njega najviše
utječe domena projekta
- Najvažniji
izlaz procesa: rezultati projekta
Faktori koji utječu na izvršavanje
- otvorena
komunikacija
- iskrenost
i integritet u suradnji s naručiteljem
- iskrenost
u pregovaranju
- izvještaji
o stvarnom stanju projekta
- kvaliteta
originalnog projektnog plana
- vještina
vođenja (leadership skills)
Projektni plan koji se osniva na pogrešnim
pretpostavkama ->
Loš utjecaj na moral, izvršavanje i uspjeh projekta.
Efikasnost procesa se postiže
- Pridržavanjem
plana komunikacije
- Postojanjem
i pridržavanjem strategije rješavanja problema
- Identifikacijom
i uklanjanjem novih rizika
Uloga vodstva projekta u potpomaganju efikasnog
izvršavanja
- Eliminirati
fizičke ometače (buka, loša oprema)
- Osigurati
potrebna sredstva za rad
- Zaštiti
tim što je moguće više od administrativnog “papirnog”posla
- Preuzeti
na sebe političke aspekte projekta (npr. komunikacija s višim
menadžmentom)
Tehnike i pomagala kod izvršavanja projektnog plana:
- Općenita
vještina upravljanja
- Znanja
i vještine vezane uz domenu projekta
- Sastanci
za praćenje statusa projekta
- Informacijski
sustav za upravljanje projektom
- Organizacijski
sustav
Povećanje učinkovitosti – treba znati koliko vremena se
utroši na pojedinu aktivnosti -> mjerenje vremena i analiza strukture
utroška

Postupci povećanja učinkovitosti
- delegiranje
(zadaci koje treba napraviti netko drugi)
- redukcija
(zadataka koji ne bi trebali biti napravljeni uopće)
- dodjela
prioriteta (A, B, C; 1, 2, 3; visoki, srednji, niski; ...)
- kombiniranje
3 i 1
- razdvajanje
lista zadataka
- poboljšanje
redoslijeda zadataka unutar liste istih prioriteta
Određivanje redoslijeda unutar liste s istim prioritetom
- Važno
(Important)
- Hitno
(Urgent)

- Članovi
tima trebaju preuzeti obveze da bi projekt bio uspješan
- U
suprotnom – nitko neće brinuti zbog rezultata
- Preuzimanje
vlastitog dijela odgovornosti
- aktivno
sudjelovanje u projektu i informiranje/konzultiranje vezano uz
upravljanje projektom
- Način
sudjelovanja
- dobivanje
podataka i povratne veze (feedback) od strane tima prije donošenja odluka
vezanih uz projekt (gdje nije potrebna vanjska suglasnost)
- povratna
veza o količini i naravi posla, procjenama, rokovima, problemima, dobrim
stranama
- aktivno
sudjelovanje u sastancima
- dobra
komunikacija (koja treba biti potaknuta).
- Osobnost
je skup svih svojstava koje definiraju ponašanje pojedinaca i njegove
interakcije s okolinom
- osobe
sklone socijalnim interakcijama, ....
- osobe
sklone rutinskim ponavljajućim zadacima, ....
- Neusklađenost
osobnosti i zadataka na projektu
- dugoročno
loš utjecaj na projekt
- nedovršeni
zadaci, nizak moral, loša kvaliteta, klizanje rokova
- Varijable
za bolje usklađivanje
- zadaci
na prethodnim projektima
- značajke
pojedinca (ekstrovertiran, introvertiran), znanje, samopouzdanje,
sposobnost podnošenja stresa, tendencija samostalnom radu, kreativnost,
sposobnost donošenja odluka, preuzimanja rizika i sl.
- složenost
i promjenjivost zadataka, njihova autonomnost, opseg
Grupa upravljačkih procesa (Monitoring and Controlling Group)
– mjeri i prati napredak radi uočavanja odstupanja od plana s ciljem
poduzimanja korektivnih akcija
- nadziranje
– prikupljanje podataka, mjerenje učinkovitosti, izvještavanje
- kontrola
– akcija temeljem nadziranja (regulacija)
- Procesi
nadziranja i kontrole
- aktivnosti
koje osiguravaju da se aktivnosti izvode prema planu
- akcije
koje se poduzimaju kada projekt odstupi od plana
- verificiraju
se rezultati rada
- upravitelj
projekta procjenjuje budući trošak i raspored te odstupanja
- Kontrola
kvalitete
- određivanje
odstupanja od standarda
- ustanovljavanje
uzroka
- predlaganje
mjera
- Verifikacija
dosega
- potvrda
da su rezultati u okviru dosega
- najčešće
na kraju neke od faza, u suradnji s naručiteljem
- u
slučaju odstupanja –zaustavljanje, prerada ili odgoda projekta
- Kontrola
promjene dosega
- upravitelj
projekta provodi plan upravljanja promjenama da ne bi došlo do neželjenih,
neplaniranih promjena
- npr.
dodatne prilagodbe opreme od strane izvođača, članova tima
- npr.
dodatna funkcionalnost na zahtjev naručitelja
- Upravljanje
konfiguracijom
- osigurava
da opis proizvoda bude precizan, potpun te da odgovara zahtjevima
- nadzire,
čuva i dokumentira promjene dosega
- u
nekim projektima bude sustav ili dio sustava za kontrolu promjena
- Kontrola
promjena
- potrebne
promjene trebaju biti argumentirane i dokumentirane
- procjenjuje
se utjecaj promjena na trošak, raspored i rizike
- osim
upravitelja projekta može provoditi Odbor za promjene (CCB)
- Kontrola
troškova
- zahtijeva
točne (ažurne) procjene
- uspoređuje
bilancu (balance) s procjenama
- zahtijeva
znanja o nabavi, novčanim tokovima te osnove računovodstva
- osim
izravnih troškova za projekt, mogu se pojaviti skriveni i zavisni
troškovi otpreme, tečajne razlike, putovanja, ...
- Kontrola
rasporeda
- nadzor
nad napretkom projekta
- odobravanje
rezultata zadataka i faza
- klizanje
treba uočiti što ranije da se ustanove uzroci
- zakašnjele
aktivnosti ukazuju na netočne procjene, skriveni rad ili lošu raščlambu
poslova
- razmatranje
vanjskih utjecaja - metereološki, tržišni, kulturološki, ...
- Praćenje
razrješenja rizika (Monitoring Risk Response)
- nadzor
rizika, usporedba s planom razrješenja
- pripaziti
da razrješenje rizika ne izazove nove rizike !
- Izvješćivanje
o performansama
- ažurno
izvješćivanje o obavljenom poslu
- proizlazi
iz ažurnog mjerenja performansi, dovršenom poslu i na činjenicama
zasnovanim procjenama
Nadziranje napretka projekta u regularnim vremenskim
intervalimas ciljem dobivanja informacija o stupnju izvršenja, troškovima i
rokovima
Primjena efikasnih metoda koje mogu brzo prikupiti
informacije važne za nadzor projekta
Razlozi prikupljanja informacija (izvještaja)
- nadzor
napretka
- detektiranje
odstupanja od plana
- poduzimanje
korektivnih akcija
Potrebno je implementirati uravnoteženi sustav nadzora.
Osnovna načela
- Nadzire
se posao, a ne zaposlenici
- Nadzor
treba pomoći radnicima da njihov rad bude učinkovitiji
- Nadzorom
se provjerava dovršenost posla (koristiti konkretne rezultate aktivnosti)
Osnovna pitanja tijekom nadzora
- Koji
je trenutni status?
- Što
je razlog odstupanja od plana?
- Treba
li i što poduzeti u vezi odstupanja?
8.1.1.1
Prikupljanje podataka o statusu
projekta
- Učestalost
prikupljanja podataka
- Problem
neadekvatnog i neautomatiziranog prikupljanja podataka
- nedostatak
iskustva i infrastrukture
- može
rezultirati pogrešnom procjenom
- Preduvjeti
efikasnog prikupljanja kvalitetnih podataka
- dobra
informacijska infrastruktura
- stručnost
- jasna
svrsishodnost prikupljanja podataka
8.1.1.2
Postupci prikupljanja podataka o
statusu projekta
- Pregled
statusa
- sastanci
na kojima se raspravlja o stanju, mjerenjima rokova, troškova i kvalitete
- primjena
informacijskih pomagala na licu mjesta - izvještaji i pravci daljnjih
akcija
- nedostatak:
mogućnost neobjektivnog izvještavanja, izmišljanja
- Popunjavanje
formulara
- elektronička
razmjena i obrada
- najčešći
nedostatak: odugovlačenje pri popunjavanju i slanju
- Praćenje
Gantt dijagramom
- članovi
tima javljaju postotak izvršenja posla
- brza
metoda, ako je dijagram ispravno ažuriran može se koristiti za
upravljanje vremenom i identifikaciju problema
- nedostatak
- ne može identificirati slabe linkove
Valjanost i pouzdanost podataka
- Negativni
utjecaj na valjanosti i pouzdanost podataka
- Problemi
- Sindrom
"dovršenost 90%"
- Prikupljeni
podaci loše valjanosti rezultiraju
Tehnike kontrole
- Ignoriranje
- Poduzimanje
korektivnih akcija
- Revidiranje
plana
- Pojačani
nadzor
- Kontrola
troškova (u nastavku)
- Kontrola
troškova projekta
- nadzor
izvršenja troškova
- izvješćivanje
interesnih sudionika o odobrenim promjenama projekta i posljedičnim
troškovima
- Earned
Value Management (EVM), Earned Value Analysis (EVA)
- Postupak
upravljanja ostvarenom vrijednošću
- mjerenje
performansi projekta radi određivanja odstupanja od plana
- Analiza
"zarade"
- izražava
napor (doseg), vrijeme i trošak u novčanim jedinicama
- projekt
"zarađuje" sukladno dovršenosti pojedinih dijelova projekta
- PV
(Planned Value) – planirana vrijednost
- proračunska
vrijednost posla planiranog do procjene ("do sada")
- EV
(Earned Value) – ostvarena vrijednost
- Proračunska
vrijednost stvarno dovršenog posla do procjene
- AC
(Actua lCost) – stvarni troškovi
- vrijednost
stvarno utrošenog novca za obavljeni posao
- BAC
(Budget at Completion) – ukupni budžet projekta
- Planirana
vrijednost projekta, kao suma budžeta stavki po WBSu
- EAC
(Estimate at Completion) – procjena na završetku
- ukupni
očekivani trošak, kao AC + procjena do završetka (Estimate to
Complete-ETC)
- Varijanca
troškova(Cost Variance) CV= EV – AC
- CV<0
– prekoračenje budžeta!!!, CV>0 -u okviru budžeta
- Varijanca
rokova (Schedule Variance) SV = EV – PV
- SV<0
- projekt kasni u odnosu na rokove, SV>0 -projekt žuri

- Kontrola
"S" krivuljom
- usporedbom
osnovice (PV) i vrijednosti stvarno obavljenog posla (EV) troška te
stvarno utrošenih novaca (AC)
- Indeksi
izvršenja (Performance Indices)
- CPI
(Cost Performance Index)
- CPI
= EV/AC
- CPI
< 1 –utrošak resursa veći od planiranog
- SPI
(Schedule Performance Index)
- SPI
= EV / PV
- SPI
< 1 -kašnjenje
